Jak dodano, praca bloku 1075 MW prowadzona będzie zgodnie z harmonogramem uzgodnionym z Polskimi Sieciami Elektroenergetycznymi (PSE).

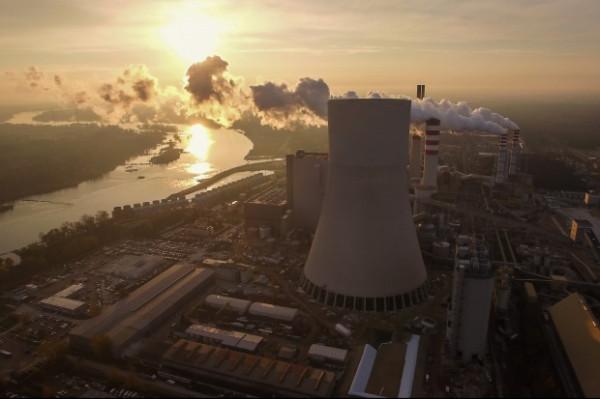

Przypomnijmy, że pod koniec maja br. Enea informowała, że zaawansowanie budowy nowego bloku 1075 MW w Elektrowni Kozienice (blok nr 11) wynosi 98 proc.
Aktualny termin oddania bloku do eksploatacji mija 19 grudnia 2017 r.
Kontrakt z konsorcjum na budowę bloku podpisano 21 września 2012 r. Symboliczną, pierwszą łopatę na placu budowy wbito 29 października 2012 r., a kamień węgielny wmurowano 21 listopada tego samego roku.
Wartość umowy konsorcjum Mitsubishi Hitachi Power Systems Europe i Polimeksu-Mostostalu na budowę bloku w Kozienicach opiewa na 5,1 mld zł netto. Zakres Polimeksu przewiduje prace budowlano-montażowe, których udział w kontrakcie wynosi 42,6 proc.
Nowa jednostka, o sprawności netto na poziomie 45,59 proc., zwiększy o 1/3 zdolności produkcyjne elektrowni.
